Fundamenty domu krok po kroku - ławy, płyta i koszty

Gotowe fundamenty krok po kroku. Płyta betonowa na budowie, otoczona piaskiem i zielenią. W tle widać budynki przemysłowe.

Napisano przez

Adam Wójcik

Opublikowano

30 cze 2026

Spis treści

Źle wykonany fundament potrafi ujawnić swoje problemy dopiero wtedy, gdy na ścianach pojawią się rysy, wilgoć albo nierówna posadzka. Prowadzę Cię przez fundamenty krok po kroku, od badań gruntu i wytyczenia budynku po izolację, zasypywanie oraz kontrolę stanu zero. Znajdziesz tu także porównanie ław z płytą fundamentową, orientacyjne koszty i listę błędów, których naprawdę nie opłaca się popełniać.

Dobrze zaplanowane fundamenty ograniczają ryzyko drogich napraw

  • Badanie gruntu pomaga dobrać sposób posadowienia i uniknąć niespodzianek.
  • Kolejność prac obejmuje tyczenie, wykopy, zbrojenie, betonowanie, ściany, izolacje i zasypki.
  • Wymiary ław i zbrojenie zawsze wynikają z projektu konstrukcyjnego, a nie z gotowego schematu z internetu.
  • Izolacja przeciwwilgociowa musi tworzyć ciągłą, szczelną barierę.
  • Zasypkę układa się warstwami i zagęszcza, aby podłoga nie osiadła po kilku latach.
  • Budżet w 2026 roku zależy głównie od gruntu, rodzaju fundamentu, powierzchni i zakresu stanu zero.

Od czego zacząć, zanim koparka wjedzie na działkę

Najważniejsza decyzja zapada jeszcze przed pierwszym wykopem. Potrzebujesz projektu fundamentów, aktualnej mapy do celów projektowych, wytyczenia geodezyjnego oraz informacji o warunkach gruntowo-wodnych. Ja traktuję opinię geotechniczną jako jeden z najbardziej opłacalnych dokumentów na początku budowy, bo koszt jej wykonania jest niewielki w porównaniu z ceną naprawy źle dobranego posadowienia.

Badanie powinno określić między innymi rodzaj i układ warstw gruntu, poziom wód gruntowych oraz nośność podłoża. Szczególnej ostrożności wymagają nasypy, torfy, namuły, grunty organiczne i nierówne warstwy gliny. W takich warunkach klasyczne ławy mogą wymagać wzmocnienia, wymiany gruntu, drenażu albo zastąpienia ich płytą lub innym rozwiązaniem zaprojektowanym przez konstruktora.

Przygotowanie terenu i wytyczenie budynku

Przed rozpoczęciem robót usuwa się humus, czyli żyzną warstwę ziemi zawierającą korzenie i substancje organiczne. Zwykle ma ona około 20-30 cm, ale jej grubość na działce może być różna. Nie powinno się jej używać do zasypywania fundamentów ani pod podłogę, ponieważ z czasem osiada i zatrzymuje wilgoć.

Geodeta wyznacza osie oraz narożniki budynku, a wykonawca przenosi je na ławy drutowe lub inne punkty pomocnicze. Przed kopaniem sprawdzam także rzędną zero budynku, czyli poziom odniesienia dla posadzki parteru. Pomyłka na tym etapie może później oznaczać problemy z wysokością wejścia, tarasu, kanalizacji i całego podjazdu.

Wykop musi odpowiadać projektowi

Głębokość posadowienia nie wynika wyłącznie z przyzwyczajeń ekipy. Zależy od strefy przemarzania, rodzaju gruntu, poziomu wody i konstrukcji budynku. W Polsce często spotyka się posadowienie poniżej około 0,8-1,4 m od poziomu terenu, ale ostateczny wymiar powinien wynikać z projektu i warunków konkretnej działki.

Dno wykopu musi być równe, stabilne i pozbawione rozluźnionego gruntu. Jeżeli koparka wybierze ziemię zbyt głęboko, nie należy po prostu dosypać przypadkowego piasku. Takie miejsce trzeba naprawić zgodnie z decyzją kierownika budowy, na przykład przez odpowiednią podbudowę lub chudy beton.

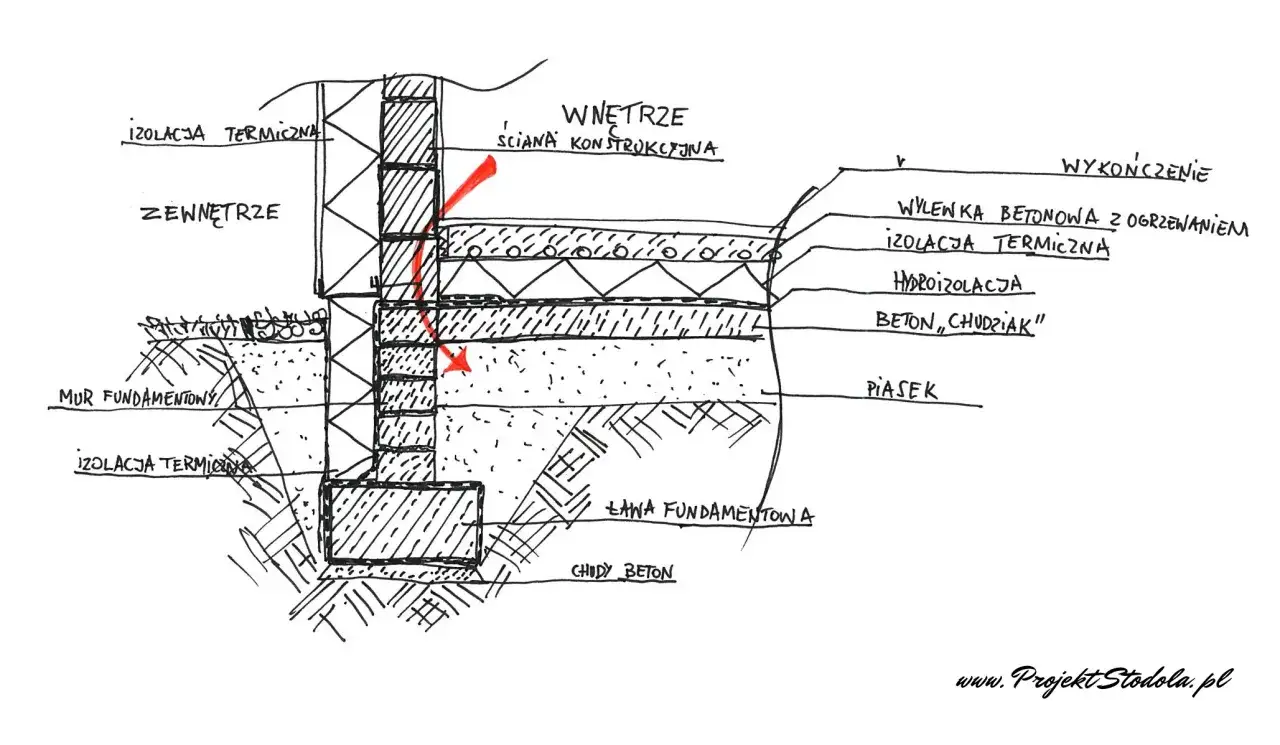

Schemat budowy fundamentów krok po kroku: izolacja termiczna, mur fundamentowy, ława fundamentowa, chudy beton, piasek, hydroizolacja, wylewka betonowa z ogrzewaniem.

Ławy czy płyta fundamentowa zależnie od działki i projektu

W typowym domu murowanym bez piwnicy najczęściej spotyka się ławy fundamentowe ze ścianami fundamentowymi. Ława jest żelbetowym pasem pod ścianą nośną, a jej zadaniem jest rozłożenie obciążenia na większą powierzchnię gruntu. Płyta fundamentowa przenosi ciężar całego budynku na jedną zbrojoną konstrukcję i może lepiej sprawdzić się na gruntach o słabszej lub mniej jednorodnej nośności.

Rozwiązanie Kiedy ma sens Największe zalety Ograniczenia
Ławy fundamentowe Stabilny, jednorodny grunt i tradycyjny dom murowany Prosta technologia, łatwe etapowanie, często niższy koszt Więcej mostków cieplnych i większa wrażliwość na różnice w gruncie
Płyta fundamentowa Grunty słabsze, wysoki poziom wód, dom energooszczędny lub prefabrykowany Równomierne rozłożenie obciążeń, szybkie wykonanie, dobra ciągłość izolacji Wymaga precyzyjnego projektu i wcześniejszego rozplanowania instalacji
Fundamenty punktowe Lekkie konstrukcje, na przykład niektóre domy szkieletowe Mniejsza ilość robót ziemnych i betonu Nie są uniwersalne dla ciężkiego domu murowanego

Nie wybierałbym płyty tylko dlatego, że jest nowocześniejsza, ani ław wyłącznie dlatego, że są popularne. Decydują warunki gruntowe i obliczenia konstruktora. Płyta może być droższa na początku, ale na trudnej działce ograniczyć zakres robót ziemnych i ryzyko nierównego osiadania. Z kolei przy dobrym gruncie ławy często pozwalają rozsądnie kontrolować budżet.

Jeżeli w projekcie przewidziano ławy, nie zmieniaj ich samodzielnie na płytę. To nie jest zamiana materiału, lecz inny układ konstrukcyjny, który wymaga nowych obliczeń, detali zbrojenia i rozwiązania instalacji przechodzących przez płytę.

Budowa ław fundamentowych krok po kroku

Poniższa kolejność dotyczy typowego domu niepodpiwniczonego na ławach. Konkretne wymiary, klasę betonu, stal i sposób zabezpieczenia wykopu zawsze sprawdzam w projekcie konstrukcyjnym. Gotowe liczby z poradnika mogą pomóc zrozumieć proces, ale nie zastąpią dokumentacji budowy.

1. Wykopy i przygotowanie podłoża

Po usunięciu humusu wykonuje się wykopy pod ławy oraz ewentualny szerszy wykop pod całą część budynku. Przy głębszych wykopach trzeba zabezpieczyć skarpy albo zastosować odpowiednie rozparcie. Woda stojąca w wykopie, rozmyte krawędzie i zamarznięte podłoże to sygnał, aby przerwać prace i usunąć problem.

Na stabilnym dnie można wykonać warstwę chudego betonu o grubości około 8-10 cm. Wyrównuje ona podłoże, ułatwia ustawienie zbrojenia i ogranicza zabrudzenie mieszanki betonowej gruntem. W niektórych rozwiązaniach ławy wylewa się bezpośrednio w wykopie zabezpieczonym folią, ale o zastosowanej technologii powinien zdecydować kierownik budowy.

2. Zbrojenie i szalowanie

Zbrojenie przygotowuje się zgodnie z rysunkami konstrukcyjnymi. Pręty powinny być połączone tak, aby zachować wymagane zakłady, otulinę i położenie w przekroju ławy. Stal nie może leżeć bezpośrednio na ziemi, ponieważ beton nie zapewni wtedy prawidłowej ochrony przed korozją.

W tym momencie montuje się również startery do słupów, trzpieni, schodów i innych elementów żelbetowych. Trzeba przewidzieć przejścia instalacyjne, uziemienie fundamentowe oraz elementy, które będą zatopione w betonie. W praktyce właśnie brak jednej przelotki potrafi później kosztować więcej niż cała wcześniejsza oszczędność na przygotowaniu.

3. Betonowanie ław

Beton zamawia się z wytwórni w klasie wskazanej w projekcie, często C16/20 lub C20/25, ale nie należy traktować tych wartości jako uniwersalnego przepisu. Mieszankę układa się możliwie ciągle, zagęszcza wibratorem i wyrównuje do zaprojektowanego poziomu. Dolanie wody do betonu na budowie jest złym pomysłem, bo zmienia jego parametry i może osłabić konstrukcję.

Po wylaniu beton trzeba chronić przed szybkim wysychaniem, deszczem, mrozem i przegrzaniem. Pielęgnacja często obejmuje osłonięcie powierzchni oraz okresowe zwilżanie. Przyjmuje się, że beton osiąga projektową wytrzymałość po około 28 dniach, choć tempo dojrzewania zależy od temperatury, składu mieszanki i warunków na budowie.

4. Ściany fundamentowe

Na ławach wykonuje się ściany fundamentowe z bloczków betonowych, betonu w szalunku traconym albo jako ściany żelbetowe. Ich wysokość wynika z poziomu terenu, posadzki parteru i projektu. Trzeba pilnować geometrii, pionów oraz miejsc, w których później oprą się ściany nośne.

Przed zasypaniem ściany muszą mieć wykonane wszystkie wymagane izolacje i przejścia instalacyjne. To także dobry moment na sprawdzenie wymiarów wewnętrznych budynku, ponieważ po zasypaniu korekta jest znacznie trudniejsza.

Izolacja, ocieplenie i instalacje decydują o trwałości

Sam beton nie jest wystarczającą ochroną przed wodą. Fundament potrzebuje izolacji poziomej i pionowej, a w trudniejszych warunkach również zabezpieczenia przeciwwodnego. Ja zwracam szczególną uwagę na ciągłość izolacji, ponieważ nawet dobry materiał nie zadziała, jeśli zostanie przerwany na narożniku, przepuście albo połączeniu ławy ze ścianą.

Izolacja pozioma

Izolację poziomą układa się między fundamentem a ścianą oraz w miejscach wskazanych w projekcie. Jej zadaniem jest zatrzymanie podciągania kapilarnego, czyli wędrówki wilgoci z gruntu ku górze. Materiał powinien mieć odpowiedni zakład, być ułożony na równym podłożu i połączony ze ścianą tak, aby nie powstała przerwa.

Samo posmarowanie powierzchni masą bitumiczną nie zawsze tworzy pełną izolację poziomą. Rodzaj papy, folii lub membrany dobiera się do warunków wodnych i całego systemu izolacyjnego, a nie tylko do ceny rolki w markecie.

Izolacja pionowa i ocieplenie

Izolacja pionowa chroni boczne powierzchnie ścian fundamentowych przed wilgocią z gruntu. Przy wilgotnym gruncie może być potrzebna mocniejsza hydroizolacja, a przy wodzie naporowej rozwiązanie przeciwwodne zaprojektowane indywidualnie. Popularna masa dysperbitowa sprawdza się tylko w zakresie przewidzianym przez producenta i warunki działki.

Do ocieplenia części podziemnej stosuje się materiały odporne na wilgoć i nacisk gruntu, na przykład XPS lub odpowiedni styropian fundamentowy. Grubość często wynosi 10-20 cm, lecz ostatecznie zależy od projektu energetycznego, strefy cokołowej i sposobu połączenia z ociepleniem ścian. Folia kubełkowa może chronić izolację mechaniczną, ale nie zastępuje hydroizolacji.

Instalacje przed zasypaniem

Przed zamknięciem fundamentów trzeba wykonać kanalizację pod posadzką, przepusty dla wody, prądu, gazu, pompy ciepła i innych instalacji. Każdy przewód powinien mieć uzgodnioną trasę, odpowiedni spadek i ochronę w miejscu przejścia przez ścianę. Zdjęcia instalacji przed zasypaniem są bardzo praktyczne, gdy po kilku latach trzeba ustalić przebieg rur.

Nie zostawiałbym też uziemienia na później. Uziom fundamentowy, bednarka lub inne rozwiązanie powinny być wykonane zgodnie z projektem instalacji elektrycznej i połączone w sposób zaakceptowany przez osobę odpowiedzialną za instalacje.

Zasypywanie i wykonanie podłogi na gruncie

Zasypkę wykonuje się dopiero po sprawdzeniu izolacji, ocieplenia, instalacji i odbiorze robót przez kierownika budowy. Osobno traktuje się zasypanie wnętrza fundamentów oraz obsypanie ścian od zewnątrz. W obu przypadkach nie wolno wrzucać do wykopu gruzu, korzeni ani brył zmarzniętej ziemi.

Materiał układa się warstwami o grubości zwykle 20-30 cm, a każdą warstwę zagęszcza odpowiednim sprzętem. Zbyt gruba warstwa może wyglądać na ubita z wierzchu, choć niżej pozostanie luźna. Późniejszym skutkiem są pęknięcia posadzki, zapadnięte płytki i nierówności przy ścianach.

Przeczytaj również: Loggia a balkon - czym się różnią i co wybrać?

Warstwy podłogi

W typowym układzie podłogi na gruncie pojawia się zagęszczona zasypka, podkład z chudego betonu, izolacja przeciwwilgociowa, termoizolacja, warstwa rozdzielająca oraz jastrych. Dokładny układ zależy od projektu i planowanego ogrzewania. Przy ogrzewaniu podłogowym trzeba uwzględnić grubość izolacji, jastrychu i miejsce na prowadzenie rur.

Przed wykonaniem podkładu kontroluję poziomy laserem oraz sprawdzam, czy wszystkie instalacje mają właściwe rzędne. Stan zero kończy się dopiero wtedy, gdy budynek ma stabilne, zabezpieczone i przygotowane podłoże, a nie w momencie, gdy zniknie wykop.

Najczęstsze błędy, które wychodzą dopiero po latach

  • Brak badania gruntu i przyjęcie wymiarów fundamentu z innego domu.
  • Zmiana wymiarów ław albo średnicy prętów bez zgody projektanta konstrukcji.
  • Betonowanie na rozluźnionym lub zalanym dnie wykopu.
  • Brak ciągłości izolacji na narożnikach, połączeniach i przepustach.
  • Zasypywanie przed wyschnięciem izolacji albo bez zabezpieczenia jej przed uszkodzeniem.
  • Użycie humusu lub gruzu jako zasypki pod posadzkę.
  • Brak zagęszczania warstwowego i próba ubicia całej zasypki jednorazowo.
  • Zapomniane instalacje, które później wymagają kucia ścian lub posadzki.

Najdroższy błąd nie zawsze wynika z kiepskiego materiału. Częściej problemem jest pośpiech i zakrycie robót bez dokumentacji zdjęciowej. Przed zasypaniem robię zdjęcia każdej ściany, narożnika, przepustu i instalacji, a także zapisuję użyte materiały oraz ich partie.

Ile kosztują fundamenty w 2026 roku

Orientacyjne wyceny bardzo się różnią, dlatego nie traktowałbym jednej stawki jako ceny obowiązującej w całej Polsce. Dla tradycyjnych fundamentów z ławami, ścianami, izolacją i podstawowym zakresem stanu zero można spotkać widełki około 400-950 zł za m² powierzchni zabudowy. Płyta fundamentowa często mieści się w przedziale około 550-1200 zł za m², ale trudny grunt, gruba izolacja, drenaż lub skomplikowany kształt domu mogą podnieść koszt.

Zakres Orientacyjny udział w budżecie Co najbardziej zmienia cenę
Roboty ziemne Kilka do kilkunastu procent Rodzaj gruntu, głębokość wykopu, wywóz ziemi i dojazd sprzętu
Ławy, zbrojenie i beton Duża część kosztu konstrukcji Ilość stali, kubatura betonu, szalowanie i liczba przerw roboczych
Ściany fundamentowe Zależna od wysokości i obwodu budynku Bloczki, szalunki tracone, ściany żelbetowe i piwnica
Izolacja i ocieplenie Kilkaset złotych za m² izolowanej powierzchni w rozbudowanych systemach Rodzaj hydroizolacji, grubość ocieplenia i warunki wodne

Przy domu o powierzchni zabudowy około 100 m² sama szeroka wycena fundamentów może więc oznaczać kilkadziesiąt tysięcy złotych, a pełny stan zero będzie droższy po doliczeniu zasypek, instalacji podposadzkowych i podłogi. Najbezpieczniej porównywać oferty według identycznego zakresu, z wyszczególnieniem transportu, pompy do betonu, wywozu ziemi, izolacji i zagęszczania.

Oszczędności szukałbym w dobrej organizacji dostaw, prostym harmonogramie i porównaniu kilku ekip, nie w zmniejszaniu zbrojenia czy rezygnacji z izolacji. Fundamentów nie da się łatwo naprawić po zasypaniu, dlatego tania oferta bez badań, projektu i jasnego zakresu prac często okazuje się najdroższą opcją.

Co sprawdzić przed zamknięciem stanu zero

Zanim fundamenty zostaną zasypane, przechodzę z kierownikiem budowy przez krótką kontrolę. Sprawdzamy zgodność wymiarów z projektem, poziomy, piony, zbrojenie, jakość betonu, izolację, ocieplenie, przepusty, kanalizację i uziemienie. Dobrze wykonana dokumentacja zdjęciowa jest równie ważna jak sam odbiór, ponieważ później nie będzie dostępu do większości tych elementów.

  • Potwierdź, że geodeta wyznaczył właściwe osie i poziom zero.
  • Sprawdź, czy dno wykopu nie jest rozluźnione, zalane ani zamarznięte.
  • Porównaj zbrojenie i wymiary z rysunkami konstrukcyjnymi.
  • Upewnij się, że izolacja jest ciągła na całym obwodzie.
  • Zrób zdjęcia wszystkich przepustów i rur przed zasypaniem.
  • Dopilnuj zagęszczania zasypki w kolejnych warstwach.
  • Zachowaj faktury, deklaracje materiałów i dokumentację odbioru.

Dobrze wykonany fundament nie musi być najbardziej rozbudowany ani najdroższy. Musi być dopasowany do gruntu, policzony dla konkretnego domu i wykonany bez skrótów w miejscach, których później nie da się już zobaczyć ani poprawić.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Przed rozpoczęciem robót potrzebujesz projektu fundamentów, aktualnej mapy do celów projektowych, wytyczenia geodezyjnego oraz informacji o warunkach gruntowo-wodnych. Opinia geotechniczna określa między innymi warstwy gruntu, poziom wód gruntowych i nośność podłoża.

Ławy fundamentowe często sprawdzają się na stabilnym, jednorodnym gruncie przy tradycyjnym domu murowanym. Płyta może być korzystniejsza na gruntach słabszych lub niejednorodnych, przy wysokim poziomie wód oraz w domach energooszczędnych lub prefabrykowanych. O wyborze powinny zdecydować warunki działki i obliczenia konstruktora.

Fundament wymaga izolacji poziomej i pionowej, a w trudniejszych warunkach także zabezpieczenia przeciwwodnego. Izolacja musi tworzyć ciągłą barierę, szczególnie na narożnikach, przepustach i połączeniu ławy ze ścianą. Folia kubełkowa chroni izolację mechanicznie, ale nie zastępuje hydroizolacji.

Dla tradycyjnych fundamentów z ławami, ścianami, izolacją i podstawowym zakresem stanu zero można przyjąć około 400-950 zł za m² powierzchni zabudowy. Płyta fundamentowa często kosztuje około 550-1200 zł za m². Cenę zmieniają między innymi rodzaj gruntu, zakres izolacji, wywóz ziemi, drenaż i instalacje podposadzkowe.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

geotechnika ławy fundamentowe płyta fundamentowa hydroizolacja stan zero

Udostępnij artykuł

Adam Wójcik

Adam Wójcik

Nazywam się Adam Wójcik i od 9 lat zgłębiam tajniki budowy, remontów oraz aranżacji wnętrz. Moja przygoda z tym obszarem zaczęła się od fascynacji tym, jak przestrzeń wokół nas wpływa na nasze samopoczucie i codzienne życie. Lubię rozkładać na czynniki pierwsze skomplikowane procesy budowlane, porównywać materiały i szukać praktycznych rozwiązań, które pomogą Wam uniknąć błędów i podjąć świadome decyzje. Staram się, aby moje teksty były nie tylko merytoryczne i oparte na sprawdzonych informacjach, ale przede wszystkim zrozumiałe nawet dla osób, które dopiero zaczynają swoją przygodę z remontem czy budową domu. Zależy mi na tym, by dostarczać Wam wiedzy, która jest aktualna i faktycznie przydatna w codziennych wyzwaniach związanych z tworzeniem wymarzonego wnętrza.
